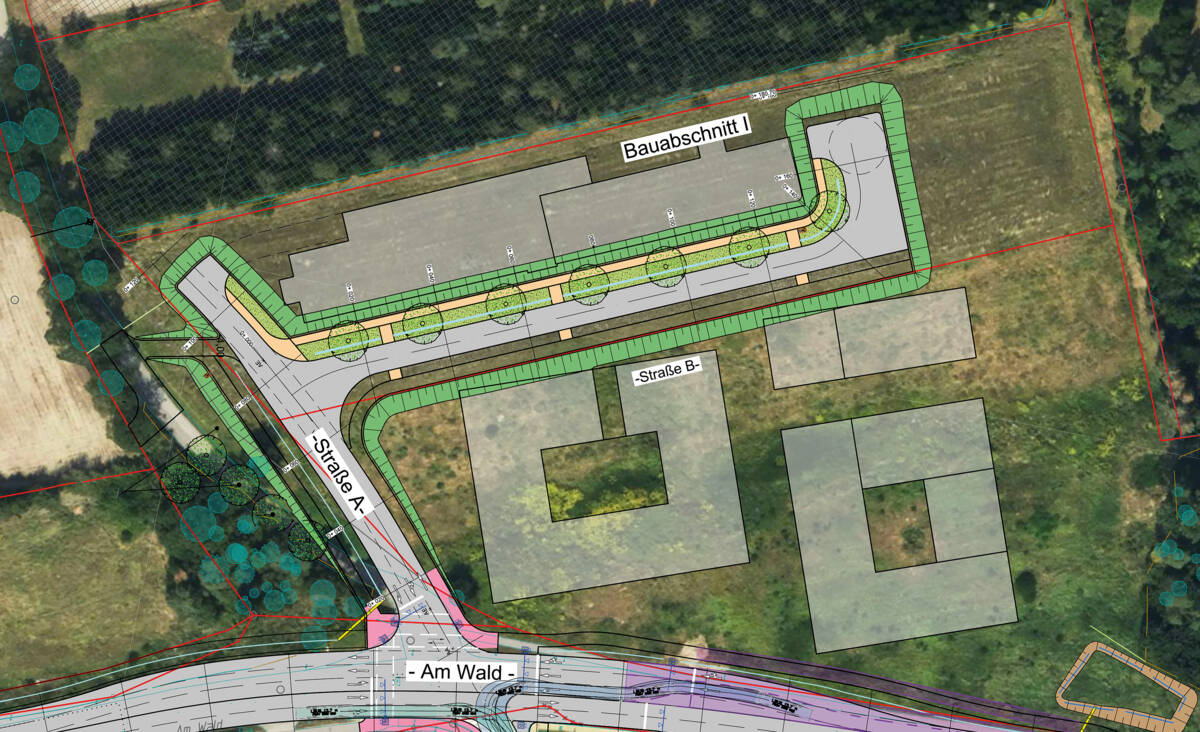

Zeitplan zu Erschließung und Anbindung des Technologieparks an bestehende Straßen
Durch die Anbindung des Sondergebietes Technologiepark an bestehende Straßen wird zeitweise der Verkehr zum und vom Flugplatz mit Airbus und WTD 61 beeinträchtigt.
Hierzu wurde folgender Zeitplan veröffentlicht:
Bauphase 1 - Vorarbeiten
01.07.2026 – 10.07.2026
provisorische Verbreiterung südlicher Fahrbahnrand, 1 Fahrstreifen je Fahrtrichtung frei
Bauphase 1 – Verkehrsführung Süd
13.07.2026 – 18.09.2026
Asphaltrückbau, Erdbau, Schüttung Geh- und Radweg, Anbindung Technologiepark an Straße "Am Wald", Ampel-Vorbereitung, Schottertragschicht, Asphaltbau, provisorische Verbreiterung nördlicher Fahrbahnrand
Bauphase 2 – Verkehrsführung Nord
21.09.2026 – 25.10.2026
Asphalt fräsen, Anbindung Airbus, Ampel-Vorbereitung, Asphaltbau, Rückbau provisorische Verbreiterung südlich
Bis 16.10.2026 ist die Zufahrt Airbus über die Rechliner Straße gesperrt.
Bauphase 2 – Restarbeiten
28.10.2026 – 30.11.2026
Rückbau provisorische Verbreiterung nördlich, Asphalt Geh- und Radweg, Markierung, Ampelbau, 1 Fahrstreifen je Fahrtrichtung frei.
Während der gesamten Bauzeit ist die Querung der Straße Am Wald für Fußgänger und Radfahrer nicht möglich. Die WTD 61 kann über die Geisenfelder Allee angefahren werden, Airbus über den Geh- und Radweg entlang der Straße Am Wald.
Stand: 15.04.2026
